        4. 驗收

        立體庫的驗收需要有專門的知識。作為一個完整的驗收程序,包括制定驗收大綱、到貨完整性檢查、技術資料檢查、安裝檢查、功能參數測試、故障與安全性測試、作業能力測試、可靠性測試等,以下逐一說明。

        驗收大綱

        驗收大綱確定驗收內容、時間安排、測試用例準備、材料準備、人員準備、測試表格、測試指標、測試依據、測試報告等,需要與用戶一起確定。

        驗收不只是某一方的工作,應包括集成商、供貨商及用戶。大家應對測試結果簽字確認。

        到貨完整性檢查

        根據合同清單,檢查到貨完整性。包括設備名稱、規格、品牌、數量等。

        貨物的清單要求注意落實,對于安裝好的貨物,則以安裝結果為依據;對于不需要安裝的設備,如托盤、叉車、地牛等設備,應在到貨時進行清點;對于備品備件,則應按照清單移交,對于缺失的貨物,應如實記錄,以便補充。

        技術資料檢查

        技術文件包括圖紙、技術說明文件、使用維護說明、培訓資料書等,是構成系統不可或缺的部分。文件的完整性檢查是非常重要的內容。

        作為一項重要內容,人員培訓師保證系統能夠順利移交的關鍵。培訓是否滿足要求,應通過檢查考試成績和實操測試記錄確定。這一點往往容易忽視。

        安裝檢查

        對安裝的檢查比較專業??梢园凑沾箢愡M(jìn)行。如貨架、輸送機、堆垛機等。

        安裝分為外觀檢查和尺寸檢查兩部分。

        所謂外觀檢查,包括安裝是否符合要求美觀、表面保護是否到位、連接是否平滑、螺栓是否遺漏和松動,零件是否有缺損等。外觀檢查要逐一進行,是一件非常繁瑣的工作。

        尺寸檢查則應根據設計要求測量,如貨架的變形是否符合要求、軌道連接是否滿足要求等,尺寸檢查要求細致。對于大規模的檢查,要求安裝方先自行進行測試,然后抽查的方法。

        功能參數測試

         貨架:主要包括生產工差、安裝誤差、板厚、涂層、承載、變形等是否符合要求。對于有地震載荷要求的,一般進行FEM計算。

        堆垛機:電機及減速機品牌、功率,貨叉品牌,激光器品牌,光電開關品牌、數量,起升、運行、貨叉的速度和加速度,安全裝置,限位開關,重載測試等;

        輸送機:電機及減速機品牌、功率、貨叉品牌、光電開關品牌及數量、條碼掃描器品牌及數量、位置、尺寸、承載(滿載)、輔助設施等;

        穿梭車:電機及減速機品牌、功率、光電開關品牌及數量、運行及移載的速度和加速度、安全裝置、限位開關及重載測試等。

        故障與安全性測試

        主要針對堆垛機、穿梭車、輸送機等。

        堆垛機的故障約30種,其中有關安全的測試包括松繩、超差、超重、限位開關。貨叉超時,過熱保護及斷繩保護等一般不測試。此外,比較關鍵的是空取貨,貨位雙重入庫保護等屬于測試的重點;

        穿梭車的安全測試集中在超差、超重保護。此外,對于雙重入庫和空取貨也是測試的要點。

        輸送機安全測試重點在于輕載和重載的停準,移載定位,超時保護等。

        作業能力測試

        輸送機和穿梭車的作業能力即通過能力。測試時一般要求與系統連接,否則很難測試。

        堆垛機的作業能力按照FEM 9.851規定進行。關于FEM 9.851內容,請參考有關資料。

        可靠性測試

        很多人不知道可靠性為何物,因此在合同中并未提出可靠性驗收的標準,也不進行可靠性驗收。其實這是復雜系統驗收最關鍵的指標之一。

        系統可靠性指標是通過系統可用度指標進行描述的,根據FEM 9.851要求,一個系統的可用度指標根據以下公式進行計算:

        f = (T0-T1)/T0*100%

        其中:

        f表示系統的可用度,用百分比表示;

        T0是作業的總時間,一般要求連續測試5天,每天8小時;

        T1是總的當量故障時間;

        所謂當量故障時間,是指并行子系統故障時間對于整個系統的影響當量。例如,假如一個立體庫系統有10臺堆垛機,那么,任何1臺堆垛機故障,它的當量因子只有1/10,即發生故障的當量時間只有實際故障時間的1/10。而對于WMS和WCS系統,其當量因子則為1。有關可用度的基本知識,請參照FEM 9.851。

        一般情況下,可用度達到93%即認為可以通過初步驗收,系統可以上線運行。而通過最終驗收,要求可用度達到97%以上。

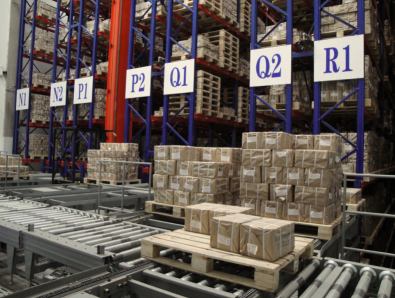

圖3 立體庫內景

        5. 上線與維護

        如前所述,系統達到93%,系統即可以上線運行。但上線前的工作遠比這個復雜。

        以下從幾個方面進行描述:

        (1)現場檢查

        上線前的現場檢查,主要包括線路檢查,安裝遺留的垃圾檢查(包括消防安裝等),現場工作站(計算機、打印機)檢查,機房檢查等。

        作為一項完整的檢查,應列出清單,由專人負責,確保上線的安全性。

        (2)人員到位

        上線一旦啟動,操作人員必須到位。有時,由于存在老系統的作業問題,人員很難兼顧。這就要求做出系統規劃。操作人員的培訓是至關重要的。一般情況下,每個作業環節必須有1個關鍵人員,經過嚴格培訓,懂得如何正確操作。

        (3)系統初始化

        系統初始化工作需要清除測試過程中的垃圾數據,按照實際運行環境配置崗位,并初始化崗位人員,RF和現場終端則要求嚴格按照規則進行配置。此外,主數據的初始化是一個重要環節,貨位配置要求與實際相符。

        初始化工作一般需要2~3天時間。

        初始化后,應進行適應性測試,包括各崗位的登錄、入庫作業、出庫作業等一系列完整性作業,以檢查初始化是否滿足要求,確保上線切換順利。適應性測試要細致周到,不能一帶而過。同時也要做好測試計劃,逐一實施,以防止系統初始化帶來的新問題。

        初始化完成后,系統應進行完全備份。

        (4)搬遷策略

        很多系統上線的第一件工作是搬遷。搬遷既復雜又緊張,甚至決定了是否能夠成功上線。很多失敗的案例,均在搬遷環節即已經發生問題。

        搬遷時,人員少,任務重,設備不穩定,系統不穩定,流程不熟悉,本來就容易出現問題。如果大意,會導致無法收拾的結果。

        正是因為搬遷的困難太大,所以應特別重視搬遷工作。

        首先,應制定搬遷策略。搬遷的原則是在保證數據正確的前提下,越簡單越好。比如,不改變舊倉庫的貨位庫存,實行一對一的搬遷就是一個好的策略。這一策略最大好處是下架簡單、操作有序、可以及時盤點,避免在搬遷時出現大的問題。一般情況下,新的倉庫規模要大于舊倉庫,這樣為搬遷創造了好的條件。

        其次,要計算搬遷的工作量,切實做好計劃和準備工作。包括車輛、人員、托盤、耗材等,使搬遷有序進行。

        第三是要開發搬遷程序,即根據搬遷要求專門開發一些程序,確保搬遷操作的簡便快捷。

        最后是要選擇好搬遷時機,一般應選擇淡季搬遷,對生產影響較少。此外,在搬遷前夕,對庫存進行整理盤點,減少系統誤差和搬遷工作量,適當降低庫存也是必要的。這就要求管理部門密切配合,統一行動。

        后記:本文只是一個提綱,很多的細節還需要逐一展開填寫,有意者可以與北京伍強科技有限公司取得聯系。

蜂鳥中臺

立即前往 >

無憂服務

立即前往 >

行業方案

立即前往 >

聯系我們

sales@vstrong.com

在線服務

服務熱線

400-010-3808

TOP

日韩国产丝袜人妻一二区| 国产麻豆精品一区二区三区| 久久亚洲精品成人AV无码网站| 日韩AV无码成人精品国产| 无码AV免费毛片一区二区| 校草喝下春药被男生玩弄| 色偷偷888欧美精品久久久| 波多野结衣在线| CAOPORN免费视频在线| 天堂…中文在线最新版在线| 久久人人97超碰A片精品| 精品人伦一区二区三区蜜桃牛牛| AV人摸人人人澡人人超碰妓女| 你的奶好大让老子摸摸的说说| 精品成A人无码亚洲成A按摩| 亚洲国产精品精华液| 欧美熟妇另类久久久久久不卡 | 国产香蕉97碰碰久久人人| JAPANESE极品丰满少妇| 粗大黑人巨精大战欧美成人| 国产毛多水多做爰爽爽爽| 国产卡一卡二卡三乱码手机| 成年免费A级毛片免费看无码| 两腿间花蒂被吸得肿了视频| JEALOUSVUE成熟| 亚洲精品国偷拍自产在线观看| 边做饭边被躁国产| 中文字幕丰满孑伦无码精品| 你的棒棒可以桶桶我的下水道| 大肉大捧一进一出| 精产国品一二三产区区别在线观看| 天天躁日日躁AAAAXXXX| 久久99国产精品久久| 国产一区二区三区播放心情潘金莲 | 国产成人精品无码一区二区| 一本久道中文无码字幕AV | 再深点灬舒服灬太大了添学长 | 人妻上司厨房出轨2HD院线 | 和上司出差被内谢在线播放| 老太脱裤让老头玩ⅩXXXX| 国产人妻久久精品二区三区特黄|
